防爆泄壓板防爆屋面施工方法

2016-03-05 11:13:34      點擊:

防爆泄壓墻屋面安裝說明

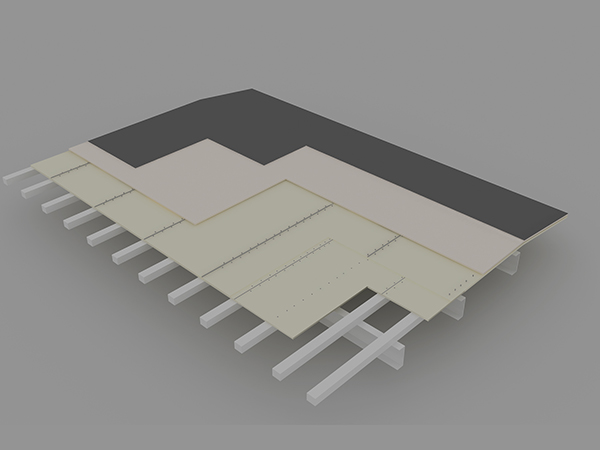

1.9mm防爆泄壓板+100mm輕鋼龍骨(填充巖棉)+9mm防爆泄壓板[雙層錯縫安裝]


2.龍骨間距可采用612mm(407mm)


3.外墻接縫用防水密封膠處理,墻體內外各用涂料粉刷


4.泄爆屋面網架間隔為407mm,9mm防爆泄壓板+保溫材料+9mm防爆泄壓板,表面做防水層固定件加固





附:金元板常規安裝步驟


一 主材及配件要求


1.輕鋼龍骨主件:沿頂龍骨.沿地龍骨.加強龍骨.豎向龍骨.橫向龍骨應相符設計要求.


2.輕鋼骨架配件:支撐卡.卡托.角托.連接配件.固定件.附墻龍骨.壓條等附件應相符設計要求.


3.緊固材料:射釘.膨脹螺栓.鍍鋅自攻螺釘.木螺絲和粘結嵌縫料應相符設計要求.


4.填充隔音材料:按設計要求采用.


5.罩面板材:板規格.厚度由設計人員或按照圖紙要求選定.


二 重要機具


直流電焊機.電動無齒鋸.手電鉆.改錐.射釘槍.線墜.靠尺等.


三 作業條件


1.輕鋼骨架.泄爆板隔墻 施工前應先完畢基本的驗收工作,金元板安裝應待屋面.天櫥和墻批灰完畢后進行.


2.依據設計工程圖和材料計劃,查實隔墻的所有材料,使其配套齊全.


四 操作工藝


1.工藝的流程


輕隔墻放線→安裝沿頂龍骨和沿地龍骨→豎向龍骨分檔→安裝豎向龍骨→安裝橫向龍骨卡檔→一側泄爆板→保溫材料填充→另一側泄爆板→施工縫隙做法→面層施工


2.放線:依據設計工程圖,在已做好的地面或地枕帶上,放出隔墻位置線.窗門洞口邊框線,并放好頂龍骨位置邊線


3.安裝門洞口框:放線后按設計,先將隔墻的門洞口框安裝完成.


4.安裝沿頂龍骨和沿地龍骨:按已放好的隔墻位置線,按線安裝頂龍骨和地龍骨,用射釘固定于主體上,其射釘釘距為600mm


5.豎龍骨分檔:依據隔墻放線門洞口位置,在安裝頂地龍骨后,按泄爆板的規格1220mm板寬,分檔規格尺寸為407mm,不足模數的分檔應避開門洞框邊第一塊罩面板位置,使破邊罩面板不在靠洞框處.


6.安裝龍骨:按分檔位置安裝豎龍骨,豎龍骨上下兩端插入沿頂龍骨及沿地龍骨,調節垂直及定位精確后,用抽芯鉚釘固定;靠墻.柱邊龍骨用射釘或木螺絲與墻.柱固定,釘距為1000mm


7.安裝橫向卡檔龍骨:依據設計要求,隔墻高度大于3m時應加橫向卡檔龍骨,采用抽芯鉚釘或螺栓固定


8.安裝罩面板


1)檢查龍骨安裝質量.門洞口框是不是相符設計及結構要求,龍骨距離是不是相符金元板寬度的模數


2)安裝一側的泄爆板,從屋門口處開始,無門洞口的墻體由墻的一端開始,泄爆板一般用自攻螺釘固定,板邊釘距為200mm,板中距離為300mm,螺釘距泄爆板邊緣的間距不得小于10mm,也不得大于16mm,自攻螺釘固定時,泄爆板必須與龍骨緊靠


3)安裝墻體內電管.電盒和電箱設備


4)安裝墻體內防火.隔音.防潮填充材料,與另一側泄爆板同時進行安裝填入


5)安裝墻體另一側泄爆板:安裝手段同第一側金元板,其縫隙應與第一側板面錯開


6)安裝泄爆板:第二層板的固定手段與第一層共同,但第三層板的縫隙與第一層錯開,不能與第一層的縫隙落在同一龍骨上


9.縫隙做法:泄爆板縫隙做法有3種形式,即平縫.凹縫和壓條縫.可按以下程序處理.


1)刮嵌縫膩子:刮嵌縫膩子前先將縫隙內浮土清理除去干凈,用小刮刀把膩子嵌入縫,與板面填實刮平.


2)粘貼拉結帶:待嵌縫膩子固化原形即行粘貼拉接材料,先在縫隙上薄刮一層稠度較稀的膠狀膩子,厚度為1mm,寬度為拉結帶寬,隨即粘貼接結帶,用中刮刀從上而下一個方向刮平壓料,趕出膠膩子與接結帶之間的氣泡,


3)刮中層膩子:拉結帶粘貼后,馬上在上面再刮一層比拉結帶寬80mm左右厚度約1mm的中層膩子,使拉結帶埋入這層膩子中.


4)找平膩子:用大刮刀將膩子填滿楔形槽與板抹平.


10.墻壁裝飾:泄爆板墻壁,依據設計要求,可做各類飾面.


五 成品保護


1.輕鋼龍骨隔墻施工中,工程間應保證已裝項目不受損傷,墻內電管及設備不得碰動錯位及損壞


2.輕鋼骨架及泄爆板入場,存放運用過程當中應妥善保管,保證不形狀改變,不受潮不污染,無損傷.


3.施工部位已安裝的窗門.地面.墻壁.窗戶臺面等應留意保護.避免損傷.


4.已安裝完的墻體不得碰撞,維持墻壁不受損傷和污染.
